靜壓管樁施工監理體會
普邁公司副總工、注冊巖土工程師、資深專家 張憲昌
為了提高地基處理施工的監理水平,為建設項目提供全方面的監理服務,現就本人多年從事地基與基礎工程的勘察設計、施工等體會結合土力學原理談?wù)劰軜妒┕ぶ谐霈F(xiàn)的問題、難點等的處理方法,供同行和現場監理借鑒與參考。
1.1,關于靜壓管樁的基本知識
靜壓管樁的規范稱謂“預應力混凝土管樁”,(代號為PC樁),當采用先張法工藝制作生產的預應力高強度混凝土管樁(代號為PHC),簡稱:PHC管樁。
PHC管樁按外徑劃分有:300、400、500、550、600、800mm和1000mm等直徑的樁。目前市場上廣為生產和使用的直徑是500~800mm的管樁。其他外徑的樁用途很少,需用時得提前與廠家訂制生產。

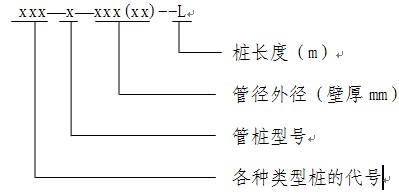

管樁的壁厚,所謂壁厚度:是管樁外直徑減去管樁內徑后的環形壁厚度:按標準生產的管樁上均印有管樁的編號:

例如:PHC樁、AB型、外徑為500mm,厚度125mm,樁長度12米,該樁的編號應為:PHC-AB500(125)-12;
管樁用于摩擦樁時,樁的長徑比值不宜大于100;用于端承樁時,其長徑比值不宜大于80;設計中依據樁工作時的受力狀態選用不同型號和壁厚的樁。
1.2,關于沉樁(壓樁)施工中,沉樁(壓樁)壓不到位怎么辦?
管樁施工中經常會出現:樁沉(壓)不到設計標高,樁機就被抬起離開地面,被迫停止壓樁,導致樁頂高出基礎底面標高而截樁。引起出現這種情況的原因有:
a、可能樁下端遇到堅硬地層(鈣質結核層,或較厚的砂卵石夾層);這時應詳讀巖土勘察報告,了解是否在樁下端部位存在上面說的堅硬地層,如存在堅硬地層,則召開設計、勘察、施工、甲方、監理五方會議形成共同的處理意見(即會議紀要),作為以后施工依據。
b、當巖土勘察報告上沒有反映出:在樁端部位地層中不存在堅硬地層時,應仔細檢查壓裝機(打樁機)的能力和配重量(打樁機的錘重)等是否全部到位配全。依據能量守恒原理:壓樁機的自重加上配重不宜小于單樁極限承載力值的1.2倍,否則將出現設計樁長度內的樁壓不到樁頂設計標高。這時的辦法是增加配重或更換大能力的壓樁設備,進行補壓到位。補壓到位后,應按規定重新檢測樁的承載力值。
C、當檢查沉樁設備后認為設備能力已達到1.2倍單樁的極限承載力值時,還是出現局部或部分樁壓不到設計標高怎么辦?
遇上這種情況,問題就稍微復雜些了,太多是由于地層復雜,有透鏡體堅硬夾層,在巖土勘察精度內被漏掉了,而出現局部樁壓不到設計標高,這時需召開設計、勘察、施工和甲方代表會,分析原因,形成處理辦法。當意見無法統一集中時,應請有關專家參會分析,請專家提出處理辦法。另外,也有可能是操作方法不當、場地不平整、壓(打)樁機不垂直等原因引起少部分樁壓(打)不到設計標高,當這些不利因素被克服后就會消除上述問題。
1.3 ,當進行管樁荷載試驗檢測后,其單樁豎向承載力值部分或全部都不能達到單樁承載力的設計值怎么辦?
這一現象的出現大多是因為沉樁后齡期不足引起單樁承載力極限值與設計值相差甚遠,有時其差值太大,差得令人驚呀!可怕。
根據土力學的固結理論:樁在被壓入土體中,樁體空間的土體顆粒被擠壓到樁周土體中,即樁周圍土體顆粒密度增加,而土體中的空隙縮小了,這些被縮小的孔隙中原來是有很多水份的,在土體受擠壓孔隙縮小的同時,孔隙中的水分子承受到擠壓力,水分子在擠壓力下四處流散,其中大部分水滲流到樁壁與土體接觸面的縫隙里(有時在樁內管里也能見到水位上升的現象)進行慢慢消散,這一消散過程稱土體固結過程,這一過程時間的長短與土體的滲透性有關,一般土體的固結時間約在25~30天內能完85%~95%。
當沉樁(壓樁)后不足25天,就進行單樁的豎向承載力試驗檢測時,其樁四周土體尚未完成固結,即樁和土尚未形成有效接觸,土體與樁壁之間的摩擦力尚未有效發揮,故而出現單樁豎向承載力值與設計值相差甚遠。為準確獲得單樁豎向承載力值,樁的檢測試驗時間與沉(壓)樁施工時間相隔不宜少于30天。如因相隔時間少于20天進行樁檢結果,其單樁豎向承載力值就可能出現達到設計值;應在相隔30天以后對那些承載力不滿足設計值的樁重新進行試驗檢測,最終以相隔時間大于30天的檢測結果作為工程樁的最終承載力值和設計依據。
|
