地下車庫頂板行車與堆載方案監管要點
楊明亮 曹小平
(普邁項目管理集團有限公司,西安 710065)
(本文在《陜西建筑》2025年9月刊 總第363期發表)
摘 要:房屋建筑在城市內施工過程中,受四周既有道路、城市建筑等空間限制,往往需采取措施利用施工不久的車庫頂板堆放材料、用作加工料場、貨運車輛通行等,這種情況均可能會對車庫頂板的結構安全產生影響。本文通過對某項目車庫頂板堆載和行車方案審核、提出保證車庫頂板安全使用的預控措施,既保證了車庫頂板的結構安全,又拓展了施工作業空間的實施案例,以與同仁們交流探討。
關鍵詞:房屋建筑工程;車庫頂板;行車;堆載;安全管理
中圖分類號:TU714 文獻標志碼:A 文章編號:1552-7964(2025)09-01-05
0 引言

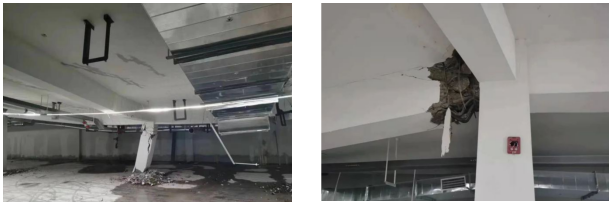

隨著城市建設的快速發展,城市中的公共空間越來越緊張,尤其是建筑工程的臨時用地,越來越少,一些新建房屋建筑工程處在鬧市區,臨建場地尤其緊缺,多數房屋建筑工程施工單位項目部臨時占用人行道,同時利用地下車庫頂板作為材料臨時堆場和車輛臨時行車道路。另一方面,住房和城鄉建設部2024年12月13日發布建質規〔2024〕5號文,《房屋市政工程生產安全重大事故隱患判定標準(2024版)》中新增施工臨時堆載內容,其中明確說明“樓板、屋面和地下室頂板等結構構件或腳手架上堆載超過設計允許值為重大事故隱患[4]”。因此,在利用車庫頂板做建材臨時堆場和行車道路時,安全管理措施尤為重要,需要項目管理人員在施工過程中及時發現車庫頂板超載現象,采取可靠措施,消除重大事故隱患。如何保證車庫頂板在該使用階段的安全性,有效利用這類空間資源,成為每一個項目管理者的安全管理任務。本文就此探討車庫頂板使用中的安全風險管理問題。防止車庫頂板因超載或過度使用而產生坍塌事故,造成結構安全隱患或事故(附圖1某車庫頂板超載導致地下室結構梁產生破壞)。
附圖1 某車庫頂板超載導致地下室結構產生破壞
1 項目概況
1.1工程概況
西安地區某項目, 地下兩層用作車庫(戰時為人防)等,地上有9棟高層住宅。主樓為筏板式基礎、剪力墻結構;車庫、商業為獨立基礎、框架結構。結構設計使用年限50年,抗震設防烈度8度。
該工程負一層車庫層高為3.7m。負二層機械車位區域?qū)痈邽?.8m,獨立基礎尺寸為3.4m×3.4m、4m×4m,厚度分別為600mm、750mm,內配雙層雙向HRB400φ14@130鋼筋,防水板厚度250mm。車庫頂板厚度為250mm、300mm、350mm,板底配筋HRB400φ12@170、HRB400φ14@120,板面配筋HRB400φ12@200,典型梁截面450mm×800mm、500mm×800mm、550mm×800mm等,柱網軸線最大尺寸為7900mm,梁主筋規格為HRB400φ25、HRB400φ22,基礎、墻柱及頂板混凝土強度均為C35。設置施工電梯基礎部位車庫頂板厚度均為250mm、300mm、350mm。
1.2 施工概況
由于本工程工期緊,地下室與主樓主體結構同時施工,現場沒有施工道路和材料加工堆放場地,根據現場情況和施工需要,施工中后期擬在車庫頂板上布置材料加工棚、材料堆場,局部設置施工道路,供商砼車和一些材料運輸車輛通行,同時布置砂漿罐、施工電梯等。
2 專項施工方案編審要點
本項目受場地限制,擬利用車庫頂板空間,但是否滿足車庫主體結構安全性,需考慮施工過程各種因素,從技術角度對地下室車庫頂板進行結構安全性驗算及采取必要措施,以降低結構安全風險。
2.1 編制依據
設計圖紙、施工組織設計及現行的專業技術規范標準。
2.2 原設計承載能力概況
本項目車庫結構設計圖紙上載明數據如下:
|
序號
|
結構部位
|
活荷載標準值(KN/m2)[4]
|
備 注
|
|
1
|
車庫頂板及車道
|
5
|
|
|
2
|
車庫消防車道頂板(有梁樓蓋)
|
20
|
道路規劃應嚴格結合建筑圖
|
|
3
|
車庫頂面覆土
|
27
|
車庫頂面最大覆土厚度≤1.5m
|
2.3 地下室頂板承載參數
2.3.1 車庫頂板行車荷載
2.3.1.1 吊車、砂車、鋼筋運輸車、混凝土罐車作用下樓面等效均布活荷載的確定參數如下:
|
序號
|
車輛類型
|
驗 算 參 數
|
|
自重
|
其 他(不含自重)
|
|
1
|
吊車
|
28
|
按20t考慮,吊運鋼筋每捆按5t計
|
|
2
|
砂車
|
20
|
按照15m3考慮,砂25t
|
|
3
|
鋼筋運輸車
|
15
|
按裝30t考慮
|
|
4
|
混凝土罐車
|
15
|
按裝10m3考慮,10m3混凝土按25t計
|
|
5
|
砂漿運輸車
|
15
|
按裝30t考慮
|
2.3.1.2 相關驗算及結論
(1)非消防通道區域和消防通道區域的行車承載能力驗算。
根據本項目施工現場情況,可選重量最大的罐車驗算,非消防通道區域最大板跨為7.6m×6.4m,最小板厚為250mm。消防通道區域最大板跨為7.6m×4.75m,最小板厚為300mm。輪胎著地尺寸0.6m×0.2m,后輪作用單輪荷載取汽車輪壓250kpa。依據《建筑結構荷載規范》[1]GB50009-2012要求分別計算消防車道和非消防車道區域頂板的計算荷載與設計荷載,比較計算結果,確定是否可行。通過計算,本項目消防車道部位區域和非消防通道區域頂板均不滿足頂板承載要求,車道下必須回頂支撐。擬采用盤扣式腳手架進行回頂及構造措施[3]?,F(xiàn)場布置及施工管理中不要求非消防通道部位行車,若需行車,車道下必須進行回頂支撐。同時在車庫頂板上標出行車道路線,車道兩側設置防護欄桿,嚴禁車輛駛出規劃的行車道,且嚴禁超過50t的車駛上車庫頂板。
(2)車庫頂板堆載驗算參數
|
序號
|
料場堆載類型
|
驗 算 參 數
|
|
1
|
鋼筋
|
整扎鋼筋
|
鋼筋原料堆場和半成品堆場,堆置凈高控制在0.5m以內
|
|
圓盤鋼筋
|
直條鋼筋:堆放不超過2盤。每盤可按Ф20估算、按25KN驗算
|
|
2
|
鋼 管
|
Ф48×3.0鋼管,堆載高度≤1.5m
|
|
3
|
方木、模板
|
堆置高度≤2.5m??紤]露天堆放,模板方木在雨天容重變大,按松木取大值,帶濕容重6KN/m3
|
|
4
|
輕質隔墻板
|
采用A3.5,輕質隔墻板密度525kg/m3;條板最大堆置高度不大于2m。考慮失去膜覆蓋后最大含水率30%;按不利情況計算,取其濕容重為6×(1+0.3)=7.80KN/m3
|
|
5
|
加氣砌塊
|
砌塊最大堆置高度≤2m。A5.0陶粒增強加氣砌塊最大容重為6KN/m3;本工程采用A3.5 B06產品,考慮失去膜覆蓋后最大含水率30%;按不利情況計算,取其濕容重為6×(1+0.3)=7.8KN/m3
|
|
6
|
砂石堆場
|
砂、石堆放高度按≤1.2m考慮,容重按較大的實心磚考慮18KN/㎡,均布荷載1.2×18=21.6KN/㎡
|
|
7
|
砂漿罐
|
砂漿罐自重及裝滿預拌砂漿后重量約35t/個,砂漿罐不放置在車庫頂板上。若因施工需要設置于車庫頂板上,需在車庫頂板上設置3m×3m×0.2m混凝土基礎。
|
|
8
|
裝配式
預制構件
|
預制疊合板和預制樓梯,疊合板直接由貨車吊運至作業面進行安裝,車庫頂板無需設置預制構件堆場,僅考慮施工中預制樓梯臨時在車庫頂板堆放,預制樓梯每塊2.2t,堆放時平放面積約為3㎡,堆放層數≤3層,每層之間用墊木墊實。
|
通過荷載參數的選擇,計算實際荷載值,將計算結果與車庫頂板承載設計值比較,確定是否安全。本項目車庫頂板均可滿足上述堆載擬定高度的要求。為了安全起見,一般在鋼筋堆場的頂板下方設計回頂支撐,搭設盤扣式腳手架,立桿間距900mm×900mm,步距1200mm,若設置在兩層車庫區域,負一層、負二層需同心回頂,將荷載傳遞至車庫基礎底板上。
(3)后澆帶行車參數確定與驗算
本項目車庫與主樓間設置沉降后澆帶,車庫各區域間設置伸縮后澆帶,車庫進行分段施工,后澆帶部位外挑長度0.5-2m。后澆帶寬均為800mm,故在行車道位置擬用16#工字鋼架設在后澆帶上以便過車(附圖2)。

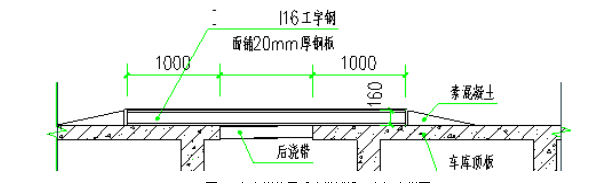

圖2:行車道位置后澆帶鋪設工字鋼大樣圖
擬選商混罐車(50t)進行驗算,假設車輪壓在一條工字鋼上(即荷載全部作用在一條工字鋼上),工字鋼整體穩定,通過對16#工字鋼單向彎矩設計值和剪力設計值計算比較,本項目工字鋼滿足承載要求!車輛可以安全通過。
一般情況下,為了保證車輛在后澆帶的安全通過,該處鋪設工字鋼間距500mm,在后澆帶一跨范圍內底部采用同模板支撐架間距900mm×900mm鋼管架頂撐。同時在工字鋼頂部鋪設鋼板,保證車輛安全通過。
注意材料堆放區域及行車道路避免設置于車庫頂板后澆帶懸臂區域內,若兩者出現重合,需在重合區域板跨全部搭設滿堂架回頂支撐。無堆載的車庫頂板后澆帶懸臂端需設置獨立支撐。車庫頂板上預留洞口,如塔吊穿車庫頂板的洞口,施工電梯下車庫預留的洞口,出材料預留的出料洞口等,洞口周邊采用支撐架支撐,設置方式與后澆帶一致。
(4)施工電梯處荷載參數確定與驗算
本項目主樓各設置一臺施工電梯,施工電梯基礎均設置在車庫頂板上,根據SC200施工電梯說明書,為保證安全,在施工電梯基礎外擴1m范圍內按施工電梯基礎支撐方案設置立桿間距600mm×600mm回頂支撐。
(5)其他情況的堆載及形成荷載參數確定與驗算
計算方法同前面,主要依據實際情況確定荷載參數,計算實際荷載值,將計算結果與車庫頂板設計載值比較,確定是否安全、是否需要采取措施。
2.4 支撐架準備、搭設、驗收及拆除
2.4.1搭設范圍
按現場施工通道和材料堆放的需要,在地下室頂板消防通道(行車道路)區域,鋼筋原材、半成品及鋼筋加工棚,砂漿罐放置區域,后澆帶有行車或材料堆放的區域,施工電梯基礎區域搭設回頂支撐架。
2.4.2 支撐架準備
(1)材料準備
鋼管:采用外徑48mm,壁厚不小于2.7mm的Q235鋼材質的焊接鋼管。
盤扣架立桿規格為48.3×3.2mm,水平拉桿48.3×2.5mm,斜拉桿48.3×2.5mm。
扣件:其材質應符合《鋼管腳手架扣件》(GB15831-2006)的規定。
木方:40×60mm,支撐架體上端軟接觸均加頂托。
(2)人員準備
架體搭設操作必須由架子工搭設,架子工必須持證上崗。搭設前必須由技術、安全部門對操作人員進行安全技術交底。
2.4.3 支撐架搭設與驗收
(1)支撐架搭設流程同模板支撐架搭設方案。
(2)支撐架搭設完,應經建設方、監理方、施工方共同檢查驗收合格后,方能投入使用。
(3)支撐架使用中應定期檢查并做詳細書面記錄。嚴禁隨意拆除支撐架桿件和進行危及架子的作業。檢查中發現問題及時加固修復。
2.4.4 支撐架的拆除
(1)車庫頂板堆載使用結束后方可拆除支撐架,拆除前應全面檢查架體。
(2)架體拆除時應分劃作業區,周圍設圍欄或豎立警戒標志,設專人指揮,嚴禁非作業人員入內,拆除順序同腳手架拆除。
2.5 車庫頂板使用過程中的注意事項
1.地庫頂板上部堆載及通車必須待地下室頂板同條件試塊強度達到設計強度的100%,且回頂區域回頂后,方可使用。
2.在加固范圍地下室頂板的臨時道路兩側設置防護欄桿,在入口與轉彎處,懸掛限重、行駛路線標識。
3.現場派專人對進出車輛進行指揮,嚴格按照劃定的行車通道行駛,總重量不超過50t的車才能上車庫頂板,嚴禁超載。嚴禁兩輛載重車并行通過,僅限一輛載重車通過。若遇到并行情況在回車區錯車。重車在車庫頂板上時盡快卸貨,盡量避免重車在車庫頂板上長時間存放。若在短時間內不能卸貨盡量不要駛?cè)氍F(xiàn)場車庫頂板。
4.在混凝土澆搗時,運輸車輛較多,現場配設調度一人,確保地庫頂板上的道路,只能停一輛混凝土運輸車。劃分混凝土泵車停放區域,每個泵車支撐腳下設置1000mm×400mm×200mm的枕木。
5.對頂板混凝土強度達到設計要求而未進行加固的各施工區域、各材料堆放區掛明顯的限載標示牌,內容包括數據、高度等。
(1)盤圓和直條鋼筋堆放高度不超過兩層(雙捆)。
(2)鋼管堆放高度不超過1.5m。
(3)方木、模板等堆放高度不超過2m。
(4)砂石堆場及實心磚等材料的堆放高不超過1.2m。
(5)加氣塊、隔墻板堆放高度不超過1.2m(一垛)。
6.每周對車庫頂板面、板底、框架梁、支撐系統進行監測。發現結構異常立刻對頂板進行卸荷,并請有資質單位對其進行檢測,并不再使用該區域作堆場。
7.以下幾種情況,車輛嚴禁駛?cè)耄?nbsp;
(1)地庫頂板砼強度未達到100%。
(2)臨時道路兩側未設置行走路線。
(3)超過規定重量的大型運輸車輛。
(4)嚴禁車輛在后澆帶上停滯作業。
2.6 事故應急救措施
在車庫頂板進行堆載及行駛停駐車輛時可能會發生結構破壞、坍塌、高空墜落、物體打擊等突發事故。需成立安全事故應急處置小組,劃分好各個崗位的職責,確保出現應急事件后,能過做到統一指揮,整體配合、協同作戰、有條不紊。
2.7 相關回頂荷載計算書
專項施工方案計算書、驗算依據和施工圖必須符合有關標準規范。該方案的回頂支撐架需驗算可調托座承載力、立桿長細比和立桿穩定性等力學指標。
3 監理控制要點
3.1專項施工方案的編審程序
建筑工程實行施工總承包的,專項施工方案應當由施工總承包單位組織編制。由施工總承包單位實行分包的,專項施工方案可以由專業分包單位組織編制。
專項施工方案應當由施工單位技術負責人審核簽字、加蓋單位公章,并由總監理工程師審查簽字、加蓋執業印章后方可實施。該項工程實行分包并由分包單位編制專項施工方案的,專項施工方案應當由總承包單位技術負責人及分包單位技術負責人共同審核簽字并加蓋單位公章。
3.2 專項施工方案的內容
一般專項施工方案的內容包括工程概況、編制依據、施工計劃、施工工藝技術、施工安全保證措施、施工管理及作業人員配備和分工、驗收要求、應急處置措施、計算書及相關施工圖紙。同時還需考慮合理的資源利用、施工安全、環境保護等因素。
(1)項目監理人員應審核方案的內容是否完整;方案是否符合現行國家規范、規程以及相關技術標準。
(2)監理應審查專項施工方案的可行性。關注施工方法與工藝是否科學合理,施工流程是否合理、高效,技術措施與設備是否滿足施工要求等。
(3)監理應審查安全措施是否科學合理,審查方案中有無環境保護措施。
(4)計算書中所用的計算模型、計算參數是否科學合理,計算過程是否正確,是否符合施工現場實際情況。
3.3 現場施工中監理安全管控措施
3.3.1人員管控措施
(1)監理部建立以項目總監為首的安全管理體系,將安全管理職責分解到每個崗位,做到人人管生產、人人管安全。
(2)審核車庫頂板現場施工單位(含分包單位)管理人員資格、單位資質。
(3)車庫回頂支撐架搭設人員必須具有架子工證。防止不具備搭設架體資格的人員進場搭設回頂架體。
3.3.2 進場材料管控措施
車庫回頂用架體材料、后澆帶鋼梁、鋼板等材料進場必須報驗。禁止使用不合格的材料搭設回頂架體。堆載區材料堆放前、砂漿罐等進入頂板前,由專人根據專項施工方案現場核對,防止超載。
3.3.3 機械設備管控措施
進入車庫頂板上吊車、施工機械、混凝土攪拌車及裝飾材料運輸車輛,進入頂板前,由專人根據專項施工方案核對現場,防止超載。若頂板上有新增荷載或需駛?cè)氡痉桨肝瓷婕暗降臋C(jī)械設備,技術人員必須核算,結論安全后方可實施,未經核算嚴禁通行。
3.3.4 回頂區域回頂搭設管控措施
(1)搭設前準備階段。督促施工單位完成專項施工方案交底。由方案編制人向現場技術人員及搭設作業工人進行方案交底。監理單位可參與交底情況,確保交底簡單通俗易懂,不能流于形式。
(2)搭設過程中監理巡視檢查。監理人員按照分工,做到每天巡視檢查搭設回頂支架,并形成巡視記錄。
(3)搭設完畢,必須驗收。施工單位項目經理/技術負責人、專職安全員、項目總監、專業監理工程師及其他相關人員參與驗收,驗收須形成驗收記錄。
(4)回頂區域搭設完畢,車庫頂板使用前混凝土強度必須達到設計強度的100%。使用中,監理人員必須每天巡查回頂支撐穩定情況,檢查鋼管/盤扣架管是否合格、是否變形;檢查扣件是否松動等,若發現有異常情況,應當立即要求施工單位停止使用該區域,立即整改。巡查中可按照《房屋市政工程生產安全重大事故隱患判定標準(2024版)》中第十四條第三款的規定,識別判斷頂板上方荷載是否屬于超載情形。如存在堆料超高、行車超載、行車超出行車區域等,都必須立即叫停,退出危險區域,及時消除重大事故隱患。
4 總結
地下室頂板坍塌事故,大部分發生在施工期間,或因設計缺陷,或因野蠻施工,或超載等因素,將車庫頂板壓垮,造成了大量的財產損失或人員傷亡。除了設計原因外,施工中應充分識別現場環境,結合現場實際編制切實可行的專項施工方案,嚴格執行專項施工方案的審批,依據施工方案采取切實有效的防范措施,是可以利用車庫頂板實現安全可靠的材料堆放和行車空間,有效規避坍塌風險的。本項目通過前期對施工現場的勘察,結合實際編制切實可行的車庫頂板利用方案,方案中計算參數選取合理,通過嚴格的審批流程,嚴格按照方案搭設回頂支撐,使車庫頂板得到了合理的利用。這既能為施工單位解決施工材料堆放問題和行車問題,又能方便的進行材料加工,提高了工人的作業效率。
參考文獻
[1]《建筑結構荷載規范》GB50009-2012
[2]《建筑結構可靠性設計統一標準》GB50068-2018
[3]《建筑施工承插型盤扣式鋼管腳手架安全技術標準》JGJ/T231-2021
[4] 房屋市政工程生產安全重大事故隱患判定標準(2024版)
作者簡介:
楊明亮:普邁項目管理集團有限公司工程管理中心在建工程監理業務監管,國家注冊監理工程師(房建、水利、交通專業)、注冊一級建造師,擔任過多項房建及市政項目總監。土木工程本科學歷,從事房建工程與市政公用工程現場施工與監理工作21年。研究方向:工程監理;施工質量安全。郵箱65071851@qq.com,電話:13468507563
曹小平:普邁項目管理集團有限公司全過程工程咨詢項目負責人,國家注冊監理工程師、國家注冊一級造價工程師、國家注冊安全工程師。研究方向:施工質量安全。
通訊地址:西安市太白南路139號榮禾云圖中心4層,郵編:710065, 電話:029-88422632
|
